«Жилстрой-2» возводит 4-й этаж ЖК «Флагман» по пер. Дергачевскому

Компания «Жилстрой-2» продолжает строительство жилого комплекса «Флагман», расположенного по переулку Дергачевскому на пересечении с улицей Клочковской.
Согласно графику работ в марте строительство ЖК «Флагман» ведется со скоростью 2,5 этажа в месяц.

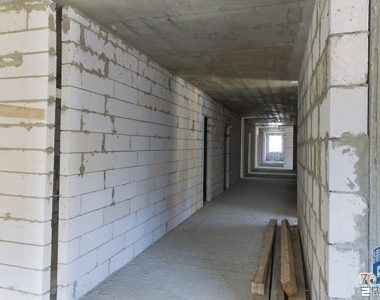

Строители СМУ-21 ОДО «Жилстрой-2» в течение последних 9 дней завершили бетонирование вертикальных конструкций и кладку наружных стен 3-го этажа, а также кладку внутренних перегородок на 1-м этаже. Сейчас кладка внутренних перегородок ведется на 2-м этаже. Забетонировано 2/3 перекрытия над 3-м этажом, завтра работы по устройству перекрытия будут полностью завершены.
Также за данный период на 4-м этаже забетонирована половина вертикальных конструкций (эти работы завершатся в понедельник, 31 марта), выполнена половина кладки наружных стен, на следующей неделе начнется кладка стен 5-го этажа. Завтра монтажники приступают к монтажу опалубки перекрытия над 4-м этажом, в понедельник планируется забетонировать первую треть перекрытия.
